Bundesrepublik Deutschland, vertreten durch das Wasserstraßen-Neubauamt Nord-Ostsee-Kanal
Fachbereich
Baumanagement
Projektzeitraum
Seit Juni 2022
Erste Levensauer Hochbrücke, Nord-Ostsee-Kanal
Der im Jahr 1895 in Betrieb genommene Nord-Ostsee-Kanal (NOK) verbindet auf einer Länge von knapp 100 km die Nordsee bei Brunsbüttel mit der Ostsee bei Kiel. Die Oststrecke des Kanals wird in den nächsten Jahren ausgebaut, um die Kapazität dieser wichtigen Wasserstraße zu erhöhen. Im Zuge der Verbreiterung des Nord-Ostsee- Kanals muss auch die über 125 Jahre alte Hochbrücke Levensau bei Kiel ersetzt werden. Sweco ist bei dem Projekt für die örtliche Bauüberwachung, die Bauüberwachung Bahn, das Vertrags- und Nachtrags- sowie das Dokumentenmanagement mit PKS NETPlan® verantwortlich.
Neue Brücke beseitigt Engstelle
Die kombinierte Fußgänger-, Straßen- und Eisenbahnbrücke wurde 1894 errichtet und ist damit das älteste Brückenbauwerk, das den Nord-Ostsee-Kanal überspannt. Sie bildet für die Schifffahrt einen der größten Engpässe.
Momentan ist unter der Brücke kein Begegnungsverkehr zulässig, sodass Schiffe teilweise länger warten müssen, um entgegenkommende Schiffe passieren zu lassen. Da eine Sanierung nicht wirtschaftlich ist, soll die Levensauer Hochbrücke durch einen Neubau ersetzt werden. Die neue Brücke wird unter anderem die Sicherheit verbessern, die Engstelle beseitigen und so insbesondere für größere Schiffe die Kanalpassagezeiten deutlich reduzieren.
„Das Projekt ist komplex und die Bauüberwachung umfasst verschiedenste Bereiche: vom konstruktiven Ingenieurbau, Stahlbau und Spezialtiefbau bis hin zur Geotechnik und dem Verkehrswegebau einschließlich Gleisbau. Außerdem müssen wir uns eng mit der Deutschen Bahn abstimmen, um auch während der Bauzeit einen reibungslosen Bahnbetrieb zu garantieren.
Wir freuen uns sehr, dass Sweco sowohl am Ausbau des Nord-Ostsee-Kanals als auch am Ersatzneubau der Levensauer Hochbrücke beteiligt ist und wir so einen wichtigen Beitrag zur Verlagerung des Gütertransports auf umweltfreundliche Wasserwege leisten können.“
– Sven Lankow, Ressortleiter Baumanagement Ingenieurbauwerke bei Sweco in Hamburg
Hohe Anforderungen an den Artenschutz und enges Zeitfenster
Bei dem Projekt gibt es einige Besonderheiten: Dass der Ersatzneubau an gleicher Stelle errichtet werden soll, sorgt für logistische Herausforderungen, denn es gibt wenig Platz zum Arbeiten und für Baugeräte und Materialien. Um die Sperrzeiten für die Kanalschifffahrt und den Eisenbahnverkehr zu minieren, ist das Zeitfenster sehr eng. Außerdem müssen spezielle artenschutzrechtliche Anforderungen berücksichtigt werden, da sich in den gemauerten Widerlagern mit über 5.000 Tieren eines der größten mitteleuropäischen Winterquartiere für mehrere Fledermausarten befindet.

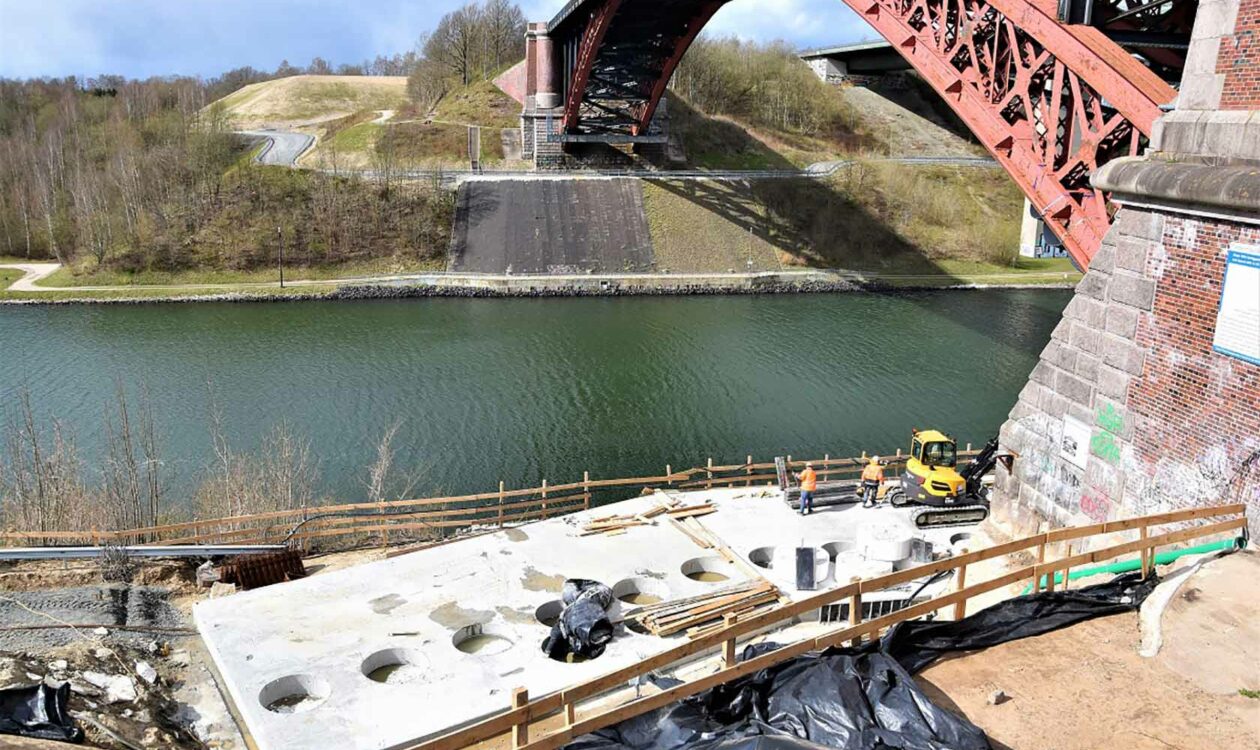

Die Arbeiten für den Ersatzneubau beginnen mit den Gründungsarbeiten für die südlichen und nördlichen Brückenböcke. Anschließend werden die Fundamente der neuen Widerlager errichtet. Nach Abschluss der Gründungsarbeiten sind der Aufbau des neuen Mittelteils und der Abriss der alten Brücke geplant. Die vorgefertigten Großsegmente der neuen Brücke werden in einem Zeitraum von 4,5 Monaten eingebaut, in dem die Brücke voll gesperrt ist. Anschließend wird die Fahrbahnplatte mit Fuß- und Fahrradweg, Schienen und Straße fertiggestellt.
Die voraussichtliche Bauzeit soll 70 Monate betragen. Auf Grund der angespannten Lage im Bausektor kann derzeit noch kein Termin für die Fertigstellung und Verkehrsfreigabe der neuen ersten Levensauer Hochbrücke genannt werden.
Hinterlassen Sie hier Ihre Daten – unsere Expert*innen helfen Ihnen gern weiter. Wir sorgen dafür, dass Sie mit der richtigen Person in Kontakt kommen. Vielen Dank!
Cookie-Zustimmung verwalten
Wir verwenden Cookies, um unsere Website und unseren Service zu optimieren. Cookie-Richtlinie - Impressum
Funktionale Cookies
Immer aktiv
Die technische Speicherung oder der Zugriff ist unbedingt erforderlich für den rechtmäßigen Zweck, die Nutzung eines bestimmten Dienstes zu ermöglichen, der vom Teilnehmer oder Nutzer ausdrücklich gewünscht wird, oder für den alleinigen Zweck, die Übertragung einer Nachricht über ein elektronisches Kommunikationsnetz durchzuführen.
Preferences
The technical storage or access is necessary for the legitimate purpose of storing preferences that are not requested by the subscriber or user.
Cookies für Statistikzwecke
The technical storage or access that is used exclusively for statistical purposes.Die technische Speicherung oder der Zugriff, der ausschließlich für anonyme statistische Zwecke verwendet wird. Ohne eine Vorladung, die freiwillige Zustimmung Ihres Internetdienstanbieters oder zusätzliche Aufzeichnungen von Dritten können die zu diesem Zweck gespeicherten oder abgerufenen Informationen allein in der Regel nicht zu Ihrer Identifizierung verwendet werden.
Cookies für Marketingzwecke
Die technische Speicherung oder der Zugriff ist erforderlich, um Nutzerprofile zu erstellen, um Werbung zu versenden oder um den Nutzer auf einer Website oder über mehrere Websites hinweg zu ähnlichen Marketingzwecken zu verfolgen.
